España está viviendo un auge de la energía solar, con miles de megavatios de nuevos proyectos fotovoltaicos (FV) en desarrollo. En 2024 se instalaron 6 039 MW de nueva potencia fotovoltaica en plantas en suelo, alcanzando una capacidad acumulada total de 40.294 MW, lo que sitúa a la fotovoltaica como la tecnología renovable con mayor potencia instalada en el país. Si usted es propietario de una finca de más de 3 hectáreas y está valorando alquilarla o venderla para una instalación FV de escala utility (>1 MW), esta guía le ayudará a tomar una decisión informada.
El objetivo es que, tras leerla, tenga respuestas claras a las preguntas clave: ¿merece la pena explorar esta vía? ¿qué plazos y esfuerzos implica? ¿cómo cambia el uso de la tierra? ¿qué impactos negativos existen en cada fase? ¿qué beneficios puede generar para usted y para la comunidad? ¿cómo evaluar si una oferta de renta o compra es “justa”?
El objetivo es que, tras leerla, tenga respuestas claras a las preguntas clave: ¿merece la pena explorar esta vía? ¿qué plazos y esfuerzos implica? ¿cómo cambia el uso de la tierra? ¿qué impactos negativos existen en cada fase? ¿qué beneficios puede generar para usted y para la comunidad? ¿cómo evaluar si una oferta de renta o compra es “justa”?
1 ¿Qué terreno puede servir y cuándo es viable?
Para que un proyecto FV “utility” (>1 MW) sea viable, el inversor suele buscar una combinación favorable de tamaño, características físicas y, sobre todo, conexión a red.
Tamaño mínimo
Clasificación del suelo y compatibilidad general
Radiación solar y terreno
España en su conjunto tiene excelentes recursos solares comparados con gran parte de Europa. Según datos del Global Solar Atlas, gran parte del país presenta producción específica fotovoltaica anual (kWh/kWp/año):
🌞 Sur y centro-este peninsular:
🌧 Norte de España — menor recurso solar:
En cambio, en amplias zonas del norte peninsular, la radiación es notablemente más baja debido a nubosidad frecuente y latitud más alta. Por ejemplo:
Interpretación práctica:
Una diferencia de ~200–300 kWh/kWp/año implica que un mismo sistema solar generará ~10–15% menos energía anual. En zonas del norte puede ser incluso más. Para saber más y comprobar si su terreno es apto, pruebe nuestra herramienta gratuita aquí.
Factor decisivo: cercanía y capacidad de red
Salvo casos excepcionales debidamente justificados, las solicitudes deben ajustarse a los siguientes rangos orientativos:
Tamaño mínimo
- Como referencia práctica, 1 MW FV suele requerir ~1.3 hectáreas, dependiendo del diseño y si hay limitaciones ambientales o de forma del terreno.
- Por tanto, 3 ha suelen permitir en el rango de 2–2,3 MW.
Clasificación del suelo y compatibilidad general
- Para una primera criba ambiental de carácter orientativo, es muy recomendable consultar la Zonificación ambiental para energías renovables del Ministerio para la Transición Ecológica (MITECO), basada en el Índice de Sensibilidad Ambiental (ISA), utilizando específicamente la capa correspondiente a energía fotovoltaica.
- En el segundo lugar es imprescindible verificar la compatibilidad urbanística conforme al planeamiento urbanístico municipal vigente (PGOU, Normas Subsidiarias, Plan General u otros instrumentos equivalentes) y, cuando corresponda, a los planes territoriales o sectoriales de la comunidad autónoma y de los municipios.
Radiación solar y terreno
España en su conjunto tiene excelentes recursos solares comparados con gran parte de Europa. Según datos del Global Solar Atlas, gran parte del país presenta producción específica fotovoltaica anual (kWh/kWp/año):
🌞 Sur y centro-este peninsular:
- Andalucía (especialmente Jaén, Córdoba, Sevilla, Granada): ~1.800–2.000
- Extremadura y Castilla-La Mancha: ~1.700–1.900
- Región de Murcia y Alicante (Levante): ~1.750–1.900
- Madrid, Toledo, Ciudad Real: ~1.650–1.850
🌧 Norte de España — menor recurso solar:
En cambio, en amplias zonas del norte peninsular, la radiación es notablemente más baja debido a nubosidad frecuente y latitud más alta. Por ejemplo:
- Galicia: ~1.200–1.400
- Asturias: ~1.200–1.350
- Cantabria: ~1.250–1.400
- País Vasco: ~1.250–1.450
- Norte de Castilla y León: ~1.400–1.550
Interpretación práctica:
Una diferencia de ~200–300 kWh/kWp/año implica que un mismo sistema solar generará ~10–15% menos energía anual. En zonas del norte puede ser incluso más. Para saber más y comprobar si su terreno es apto, pruebe nuestra herramienta gratuita aquí.
Factor decisivo: cercanía y capacidad de red

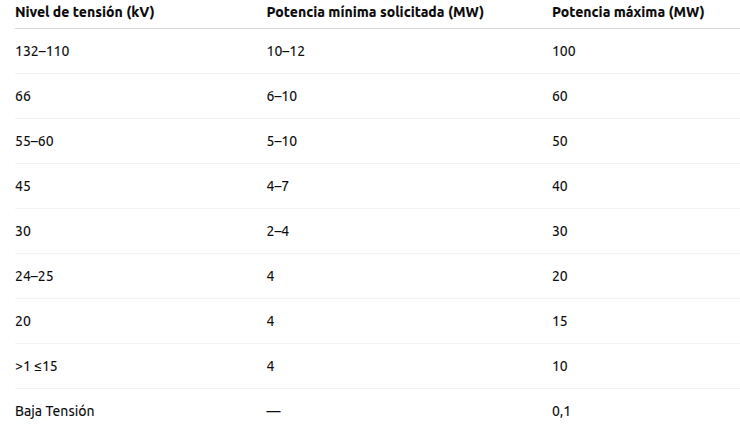

- La conexión a la red eléctrica suele ser el factor más crítico: distancia a subestación/línea, capacidad disponible, coste de evacuación y viabilidad técnica.
- Un terreno “perfecto” sin salida a red puede no ser viable, o tardar muchos años.
- subestaciones de 15–66 kV con capacidad disponible, o
- líneas existentes de media tensión adecuadas para evacuación.
- líneas de baja tensión (< 10 kV), será necesario construir infraestructuras nuevas (normalmente inviables para >2 MW);
- líneas de muy alta tensión (220–400 kV), la conexión directa suele ser compleja o no admisible para proyectos menos 50 MW, requiriendo subestaciones intermedias.
Salvo casos excepcionales debidamente justificados, las solicitudes deben ajustarse a los siguientes rangos orientativos:
2 Proceso y plazos típicos: de la primera conversación a la operación
La implantación de una planta solar fotovoltaica a escala utility no es un proceso inmediato. Se trata de un desarrollo multifase, que combina aspectos técnicos, urbanísticos, ambientales, regulatorios y financieros.
Por ello, es fundamental que el propietario del terreno tenga expectativas realistas sobre los plazos, los hitos clave y el momento en el que comienzan los ingresos.
Visión general de plazos en España
En condiciones normales, para una planta solar fotovoltaica en España, desde la primera evaluación hasta la puesta en marcha ⏱️entre 2,5 y 4 años, dependiendo de:
Por ello, es fundamental que el propietario del terreno tenga expectativas realistas sobre los plazos, los hitos clave y el momento en el que comienzan los ingresos.
Visión general de plazos en España
En condiciones normales, para una planta solar fotovoltaica en España, desde la primera evaluación hasta la puesta en marcha ⏱️entre 2,5 y 4 años, dependiendo de:
- la comunidad autónoma,
- la disponibilidad de capacidad de conexión a red,
- la complejidad ambiental y urbanística del emplazamiento.
Fase 1️⃣ Análisis técnico y urbanístico inicial (4–6 meses)
Es la fase en la que se determina si el proyecto tiene sentido antes de asumir costes relevantes. Incluye:
Es la fase en la que se determina si el proyecto tiene sentido antes de asumir costes relevantes. Incluye:
- Análisis preliminar de acceso y capacidad de red.
- Revisión de la compatibilidad urbanística del suelo.
- Estudio de Prefactibilidad Ambiental, Social y Arqueológica (PRF) para detectar restricciones tempranas.
- visitas técnicas puntuales a la finca,
- recopilación de información catastral y registral,
- sin impacto físico significativo sobre el terreno.
Fase 2️⃣ Contrato de opción o arrendamiento con el inversor (2–6 meses)
Si la evaluación inicial es positiva, el promotor busca asegurar el derecho de uso del terreno durante toda la tramitación. Lo habitual es:
Si la evaluación inicial es positiva, el promotor busca asegurar el derecho de uso del terreno durante toda la tramitación. Lo habitual es:
- un contrato de opción de arrendamiento o de compra,
- con una duración alineada con los plazos administrativos.
- condiciones económicas - renta futura o precio de la compraventa,
- duración del arrendamiento, que normalmente es 25–30 años,
- pagos durante la fase de opción, suelen ser mucho menores que el aluiler futuro.
- causas de resolución si el proyecto no prospera.
- no siempre hay pagos elevados al inicio;
- en muchos casos, los pagos relevantes comienzan cuando el proyecto obtiene permisos clave;
- es esencial entender qué ocurre si el proyecto no consigue conexión o permisos.
Fase 3️⃣ Solicitud de acceso y conexión a la red (4–8 meses)
Es uno de los hitos más críticos del proyecto. El promotor presenta la solicitud:
Es uno de los hitos más críticos del proyecto. El promotor presenta la solicitud:
- ante Red Eléctrica de España (REE), si se trata de red de transporte,
- o ante la distribuidora regional, si es red de distribución.
- determina si existe capacidad eléctrica disponible,
- condiciona el diseño eléctrico y la inversión total,
- suele requerir el depósito de garantías económicas (40€ /kW).
- no implica obras,
- pero sí entender que sin acceso y conexión viables, el proyecto no avanza.
Fase 4️⃣ Permisos administrativos y ambientales (12–24 meses)
Es la fase más larga y compleja del proceso. Incluye:
Es la fase más larga y compleja del proceso. Incluye:
- Autorización Administrativa Previa (AAP).
- Autorización Administrativa de Construcción (AAC).
- Evaluación de Impacto Ambiental (EIA), cuando aplica.
- Información pública y respuesta a alegaciones.
- Informes sectoriales (patrimonio, agricultura, paisaje, infraestructuras, etc.).
- condicionantes ambientales relevantes,
- oposición social o alegaciones,
- saturación administrativa.
- no todos los proyectos llegan a esta fase con éxito,
- si el proyecto fracasa, el contrato suele permitir al promotor desistir, sin coste para el propietario, más allá del tiempo transcurrido.
Fase 5️⃣ Financiación y pre-construcción (4–6 meses)
Con los permisos obtenidos:
Con los permisos obtenidos:
- se estructura la financiación,
- se firma el PPA (Power Purchase Agreement) o se asegura la vía de venta de energía,
- se cierran contratos EPC,
- se ajusta el diseño definitivo.
- el contrato de arrendamiento o compraventa entra plenamente en vigor,
- suele iniciarse el pago regular de la renta si se trata de un alquiler.
Fase 6️⃣ Construcción (3–6 meses)
La duración depende del tamaño del proyecto, pero en plantas solares suele ser relativamente corta. Durante esta fase:
La duración depende del tamaño del proyecto, pero en plantas solares suele ser relativamente corta. Durante esta fase:
- se realizan obras civiles y eléctricas,
- se instalan estructuras, módulos fotovoltaicos y centros de transformación,
- se ejecuta la línea de evacuación,
- hay presencia diaria de maquinaria y personal.
- ruido, polvo y tránsito durante unos meses,
- impacto temporal y localizado.
Fase 7️⃣ Puesta en marcha (1–2 meses)
Incluye:
Incluye:
- pruebas eléctricas,
- verificación de equipos,
- energización y conexión definitiva,
- certificaciones finales.
Fase 8️⃣ Operación comercial (25–30 años)
Durante la operación:
Durante la operación:
- la planta genera y vende electricidad,
- se realiza mantenimiento preventivo y correctivo,
- el impacto en el entorno es muy bajo (sin emisiones, sin ruido significativo).
- ingresos estables y recurrentes durante décadas,
- visitas puntuales de mantenimiento,
- posibilidad, en algunos casos, de uso compatible del terreno (p. ej. pastoreo).
🔁 Desmantelamiento o repotenciación (final de vida útil)
Al final de la vida útil:
Al final de la vida útil:
- se desmontan los equipos y se restaura el terreno, o
- se repotencia la instalación con tecnología más moderna.
- garantizar el desmantelamiento a cargo del promotor,
- prever garantías para la restauración del suelo.
👉 Resumen clave para el propietario
Una planta solar no se desarrolla de forma inmediata: desde el primer contacto hasta la entrada en operación suelen transcurrir entre 2 y 4 años en España, pudiendo alargarse más en proyectos grandes o en zonas con red saturada.
Durante una parte significativa de ese periodo, el propietario debe asumir que los ingresos relevantes no son inmediatos. Es fundamental entender cuándo y cómo se le pagará:
Comprender estos plazos y mecanismos de pago le permite:
Una planta solar no se desarrolla de forma inmediata: desde el primer contacto hasta la entrada en operación suelen transcurrir entre 2 y 4 años en España, pudiendo alargarse más en proyectos grandes o en zonas con red saturada.
Durante una parte significativa de ese periodo, el propietario debe asumir que los ingresos relevantes no son inmediatos. Es fundamental entender cuándo y cómo se le pagará:
- si existe un pago por opción o una renta durante la fase de tramitación (2–3 años),
- o si los pagos comienzan únicamente tras la construcción y puesta en marcha.
Comprender estos plazos y mecanismos de pago le permite:
- evitar expectativas irreales sobre tiempos e ingresos,
- negociar contratos equilibrados y transparentes, especialmente en la fase de opción,
- tomar decisiones informadas sobre el uso de su terreno y su planificación patrimonial a largo plazo.
3 Impactos negativos y esfuerzo del propietario en cada fase del proyecto
Aunque una planta fotovoltaica es una de las infraestructuras energéticas menos invasivas en fase de operación, su desarrollo implica impactos diferenciados según la fase del proyecto.
Conocerlos de antemano permite al propietario anticiparse, proteger sus intereses y evitar conflictos innecesarios. A continuación, se describen los principales impactos negativos y el nivel de implicación que se espera del propietario en cada etapa.
3.1 Fase de análisis y tramitación (antes de la obra)
Impactos negativos potenciales
Esfuerzo del propietario - BAJO, pero continuo:
3.2 Fase de construcción (impacto alto, pero temporal)
Impactos negativos
Esfuerzo del propietario - MEDIO:
3.3 Fase de operación y mantenimiento (impacto bajo y estable)
Una vez en funcionamiento, la planta presenta impactos muy limitados, pero no inexistentes.
Tráfico y mantenimiento
Esfuerzo del propietario: Bajo
Impacto visual
El impacto más evidente y duradero es el paisajístico:
Medidas de mitigación
Esfuerzo del propietario: Bajo, pero con posible carga social
Impacto ambiental
En operación, los impactos ambientales son generalmente reducidos:
Aspecto crítico a vigilar
Esfuerzo del propietario: Bajo - verificar que el promotor cumple con lo pactado en materia ambiental.
3.4 Impacto social y comunitario
Aspectos negativos potenciales
Aspectos positivos
Esfuerzo del propietario: Variable:
3.5 Fin de vida útil: desmantelamiento o repotenciación (25–35 años)
Riesgos potenciales
Qué debe exigir el propietario. Obligación expresa de:
Esfuerzo del propietario: Muy bajo si el contrato está bien estructurado.
👉 Conclusión para el propietario
Conocerlos de antemano permite al propietario anticiparse, proteger sus intereses y evitar conflictos innecesarios. A continuación, se describen los principales impactos negativos y el nivel de implicación que se espera del propietario en cada etapa.
3.1 Fase de análisis y tramitación (antes de la obra)
Impactos negativos potenciales
- Visitas técnicas frecuentes (topografía, estudios ambientales, arqueología).
- Trámites administrativos y solicitudes de documentación.
- Incertidumbre sobre el resultado final del proyecto (no todos llegan a construirse).
Esfuerzo del propietario - BAJO, pero continuo:
- facilitar acceso puntual a la finca,
- aportar documentación: catastro, escrituras, consentimiento para permisos,
- revisar y firmar contratos u autorizaciones.
3.2 Fase de construcción (impacto alto, pero temporal)
Impactos negativos
- Tránsito de maquinaria pesada y camiones.
- Ruido, polvo y actividad intensa durante varios meses.
- Posibles afecciones temporales a caminos, lindes o drenajes.
- Alteración visual del entorno durante la obra.
Esfuerzo del propietario - MEDIO:
- coordinación de accesos y horarios,
- supervisión informal para detectar daños,
- comunicación con vecinos si surgen molestias.
3.3 Fase de operación y mantenimiento (impacto bajo y estable)
Una vez en funcionamiento, la planta presenta impactos muy limitados, pero no inexistentes.
Tráfico y mantenimiento
- La planta suele operar sin personal permanente.
- Técnicos acceden a la finca solo algunas veces al año para:
- limpieza de paneles,
- desbroce o control de vegetación,
- mantenimiento eléctrico.
- El tráfico es ligero y esporádico.
Esfuerzo del propietario: Bajo
- permitir el derecho de paso según contrato,
- vigilar que no se dañen terrenos colindantes.
Impacto visual
El impacto más evidente y duradero es el paisajístico:
- presencia continua de paneles oscuros,
- cambio del carácter rural del paisaje.
- hay viviendas cercanas,
- es una zona turística o paisajísticamente sensible.
Medidas de mitigación
- Pantallas vegetales, setos o retranqueos.
- Diseños adaptados a la topografía.
Esfuerzo del propietario: Bajo, pero con posible carga social
- diálogo con vecinos,
- gestión de percepciones locales.
Impacto ambiental
En operación, los impactos ambientales son generalmente reducidos:
- no hay emisiones,
- no hay ruido significativo,
- el deslumbramiento es mínimo (se evalúa antes si hay aeropuertos o carreteras).
- pérdida de uso agrícola,
- cambio de hábitats existentes.
Aspecto crítico a vigilar
- Gestión del drenaje y escorrentías:
- los paneles modifican el flujo de agua,
- deben existir medidas de drenaje y estabilización del suelo.
Esfuerzo del propietario: Bajo - verificar que el promotor cumple con lo pactado en materia ambiental.
3.4 Impacto social y comunitario
Aspectos negativos potenciales
- Rechazo inicial por cambio de paisaje.
- Sensación de “industrialización” del entorno rural.
- Debate sobre pérdida de suelo agrícola, especialmente si hay concentración de proyectos.
Aspectos positivos
- Sin contaminación ni ruido.
- Contribución a la transición energética.
- Ingresos municipales indirectos.
- En algunos casos, programas de beneficio local.
Esfuerzo del propietario: Variable:
- desde ninguno, hasta
- actuar como interlocutor informal en la comunidad.
3.5 Fin de vida útil: desmantelamiento o repotenciación (25–35 años)
Riesgos potenciales
- Abandono de instalaciones si no hay obligaciones claras.
- Costes elevados de retirada si no están garantizados contractualmente.
Qué debe exigir el propietario. Obligación expresa de:
- retirar todos los equipos,
- eliminar cimentaciones,
- restaurar el terreno.
Esfuerzo del propietario: Muy bajo si el contrato está bien estructurado.
- En caso contrario, puede convertirse en un problema serio.
👉 Conclusión para el propietario
- Los impactos más molestos se concentran en la fase de construcción y son temporales.
- En operación, la planta tiene impacto bajo y predecible.
- la pérdida de uso agrícola del suelo durante décadas,
- y, en algunos casos, la gestión social del entorno.
4 Ingresos justos para el propietario: renta, valor del suelo y expectativas económicas
Una de las preguntas clave para cualquier propietario es:
¿Cuánto puede generar realmente mi finca si se destina a una planta fotovoltaica?
La respuesta depende principalmente de dos factores:
4.1 Alquiler del terreno: ingresos recurrentes y a largo plazo
El arrendamiento para plantas fotovoltaicas ofrece, en muchos casos, ingresos muy superiores a los del uso agrícola tradicional, especialmente en secano.
Referencias orientativas en España (a precios de 2025)
Esto implica que una finca de:
En la mayoría de los contratos:
En algunos casos el contrato puede incluir un bonus variable ligado a la producción o a los ingresos del proyecto.
Comparación europea
Como referencia adicional:
4.2 ¿Cómo evaluar si una renta es justa?
Al analizar una oferta, no se quede solo con la cifra anual. Considere también:
👉 Consejo clave:
Una renta aparentemente “correcta” puede no serlo si no se actualiza o si los pagos se retrasan varios años sin compensación.
4.3 Venta del terreno: ingreso único vs. valor a largo plazo
La alternativa al arrendamiento es la venta directa del terreno al promotor o a un inversor.
Ventajas
Riesgos y consideraciones
¿Cuál es un precio de venta razonable?
Como referencia:
Una forma práctica de estimar un precio justo es calcular el valor presente de la renta futura.
Ejemplo:
👉 Si una oferta de compra se sitúa claramente por debajo de este rango, puede considerarse poco atractiva frente al arrendamiento, salvo que usted valore mucho el pago inmediato.
4.4 Otros aspectos financieros a tener en cuenta
Fiscalidad
Subvenciones agrícolas (PAC)
Costes
4.5 Alquilar o vender: resumen comparativo
Opción Ventajas Inconvenientes
Alquiler
Venta
👉 Conclusión para el propietario
¿Cuánto puede generar realmente mi finca si se destina a una planta fotovoltaica?
La respuesta depende principalmente de dos factores:
- si decide alquilar (arrendar) el terreno o venderlo, y
- de las condiciones del mercado (ubicación, acceso a red, tamaño del proyecto y competencia entre promotores).
4.1 Alquiler del terreno: ingresos recurrentes y a largo plazo
El arrendamiento para plantas fotovoltaicas ofrece, en muchos casos, ingresos muy superiores a los del uso agrícola tradicional, especialmente en secano.
Referencias orientativas en España (a precios de 2025)
- Renta agrícola tradicional (secano): ~200–300 €/ha/año
- Arrendamiento para fotovoltaica: ~1.500–2.000 €/ha/año,
Esto implica que una finca de:
- 5 ha puede generar del orden de 7.500–10.000 € al año, (a precios de 2025)
- con contratos típicos de 25–30 años, lo que supone una fuente de ingresos estable, predecible y a largo plazo.
En la mayoría de los contratos:
- la renta está indexada a la inflación (IPC) o incluye escaladores periódicos,
- el propietario no asume gastos operativos,
- el pago suele ser anual o a veces semestral y trimestral.
En algunos casos el contrato puede incluir un bonus variable ligado a la producción o a los ingresos del proyecto.
Comparación europea
Como referencia adicional:
- en Europa, las rentas solares suelen situarse entre 1.000 y 3.000 €/ha/año,
- en países como Irlanda, muchos contratos alcanzan 2.200–3.000 €/ha/año,
- en España, el entorno de ~1.800 €/ha/año (a precios de 2025) es habitual debido a la abundancia de suelo y excelente radiación solar, pero sigue siendo muy superior al uso agrícola.
4.2 ¿Cómo evaluar si una renta es justa?
Al analizar una oferta, no se quede solo con la cifra anual. Considere también:
- Valor total a lo largo del contrato: por ejemplo: 1.800 €/ha/año × 30 años = 54.000 €/ha (antes de impuestos y sin descontar).
- Inicio de los pagos: ¿Desde la firma? ¿Desde la obtención de permisos? ¿Desde la puesta en marcha?
- Actualización por inflación: Fundamental para no perder poder adquisitivo.
- Superficie realmente ocupada: Evite ambigüedades entre superficie total de la finca y superficie efectivamente utilizada.
- Duración y prórrogas: Si hay extensiones automáticas, debería existir revisión de renta.
👉 Consejo clave:
Una renta aparentemente “correcta” puede no serlo si no se actualiza o si los pagos se retrasan varios años sin compensación.
4.3 Venta del terreno: ingreso único vs. valor a largo plazo
La alternativa al arrendamiento es la venta directa del terreno al promotor o a un inversor.
Ventajas
- Ingreso inmediato en forma de pago único.
- Eliminación de compromisos a largo plazo.
- Puede ser atractiva si necesita liquidez o quiere simplificar su patrimonio.
Riesgos y consideraciones
- Al vender, renuncia a todos los ingresos futuros del proyecto.
- También pierde la propiedad del suelo y su posible revalorización.
- Es fácil infravalorar el terreno si no se compara con el valor del alquiler a largo plazo.
¿Cuál es un precio de venta razonable?
Como referencia:
- El valor agrícola del suelo rústico en España suele situarse entre 5.000 y 15.000 €/ha (a precios de 2025), según región y calidad.
- Un terreno apto para fotovoltaica debería venderse por encima de su valor agrícola, ya que el comprador obtendrá beneficios energéticos.
Una forma práctica de estimar un precio justo es calcular el valor presente de la renta futura.
Ejemplo:
- 1.800 €/ha/año durante 30 años = 54.000 €/ha (sin descontar).
- Aplicando un descuento razonable (5–6%), el valor actual puede situarse en torno a 20.000–30.000 €/ha.
👉 Si una oferta de compra se sitúa claramente por debajo de este rango, puede considerarse poco atractiva frente al arrendamiento, salvo que usted valore mucho el pago inmediato.
4.4 Otros aspectos financieros a tener en cuenta
Fiscalidad
- Los ingresos por alquiler tributan como rendimientos del capital o actividad económica.
- La venta puede generar ganancias patrimoniales.
- Pueden existir particularidades según:
- antigüedad de la finca,
- si forma parte de una explotación agraria,
- reinversión del capital.
Subvenciones agrícolas (PAC)
- El suelo destinado a fotovoltaica suele perder el derecho a ayudas PAC,
- salvo casos específicos (por ejemplo, pastoreo bajo paneles).
- En la práctica, la renta solar compensa ampliamente esta pérdida, pero conviene confirmarlo.
Costes
- En un arrendamiento bien estructurado:
- todos los costes (desarrollo, permisos, conexión, construcción, operación y desmantelamiento) son asumidos por el promotor.
- El propietario no debe asumir gastos, ni siquiera si el proyecto no llega a construirse.
- En algunos casos, puede negociarse que el promotor cubra también los honorarios legales del propietario.
4.5 Alquilar o vender: resumen comparativo
Opción Ventajas Inconvenientes
Alquiler
- Ingresos estables durante décadas, indexados a inflación, mantiene la propiedad
- Compromiso a largo plazo, uso limitado del suelo
Venta
- Liquidez inmediata, sin obligaciones futuras
- Pérdida del activo y de ingresos futuros
👉 Conclusión para el propietario
- El arrendamiento suele ser la opción más rentable a largo plazo si no necesita liquidez inmediata.
- La venta puede tener sentido en situaciones concretas, pero debe compararse siempre con el valor real de la renta futura.
- Un ingreso “justo” no es solo una cifra anual atractiva, sino un equilibrio entre duración, seguridad, actualización e impacto fiscal.
¿Quiere saber si su terreno es apto para una planta solar o un parque eólico?
Solicite ahora una evaluación gratuita de idoneidad y descubra el potencial real de su finca.
👉 Enviar solicitud gratuita
Solicite ahora una evaluación gratuita de idoneidad y descubra el potencial real de su finca.
👉 Enviar solicitud gratuita
